Ein (bissiger) Kommentar von unserem Autor Klaus Bastian (KOB)
Stuttgart 21 sollte einst für Aufbruch stehen. Für Tempo. Für moderne Infrastruktur und für einen Bahnhof, der Baden-Württemberg in die Zukunft führt. Nun steht das Projekt vor der nächsten Blamage: Die vollständige Inbetriebnahme könnte erst im Dezember 2031 erfolgen. Wenn sich dieser Termin bestätigt, läge Stuttgart 21 rund zwölf Jahre hinter dem ursprünglichen Zeitplan. Aus einem Zukunftsprojekt ist ein Mahnmal geworden. Nicht für Fortschritt. Sondern für Größenwahn, Versagen bei der Planung und die erstaunliche Leidensfähigkeit bei den Kosten für die öffentlichen Kassen.
Die Bahn nennt es Spekulation, die Realität nennt es Stuttgart 31
Der aktuelle Stand ist noch nicht offiziell bestätigt. Die Bahn spricht von Spekulationen. Das kennt man. Immer dann, wenn die Realität unangenehm wird, zieht sich der Konzern auf Formalien zurück. Ende Juni soll der Lenkungskreis mehr erfahren. Doch die Botschaft ist längst draußen: Stuttgart 21 kommt nicht zur Ruhe. Nicht 2025. Nicht 2026. Vielleicht nicht einmal 2030. Nun steht 2031 im Raum.

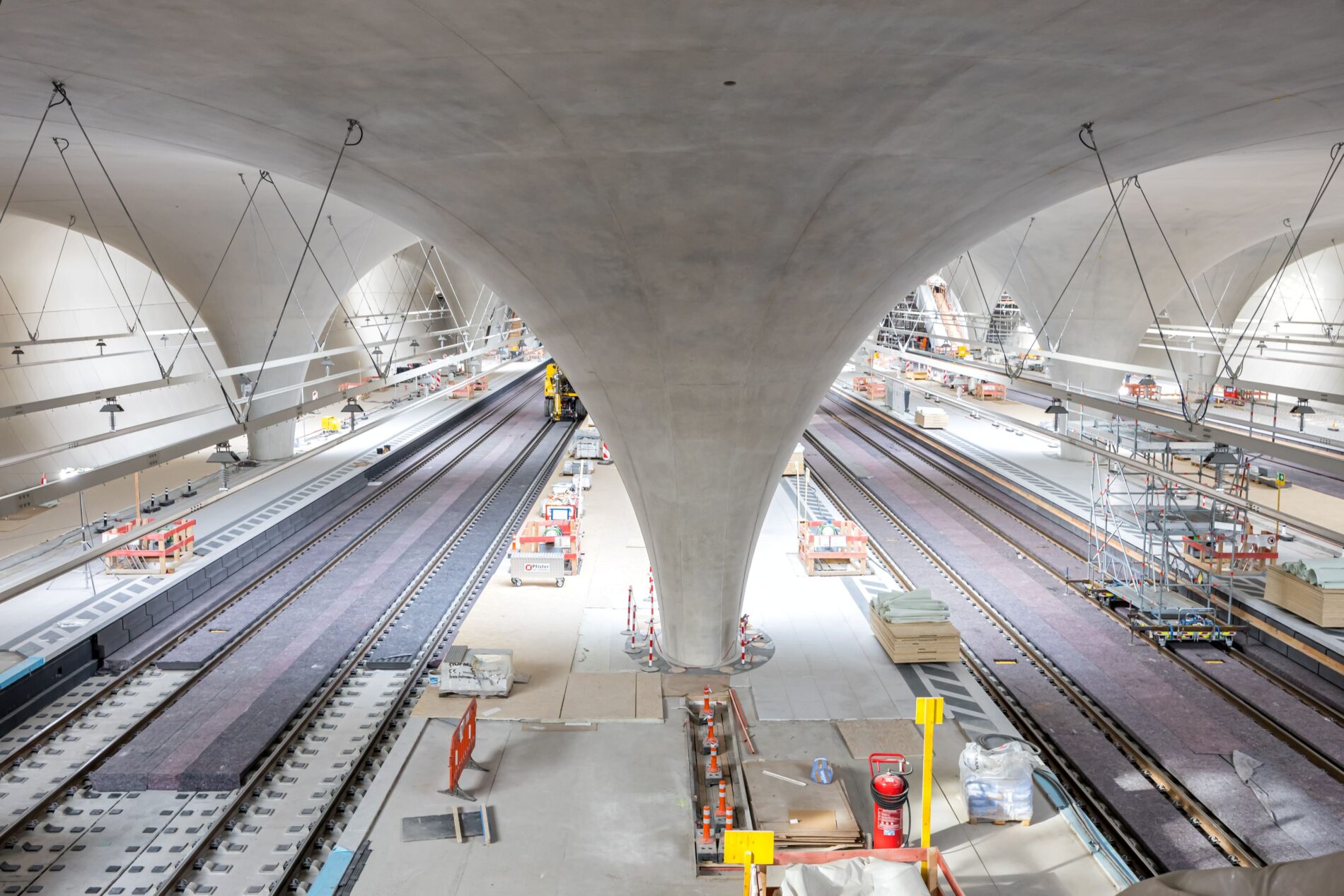

Bild: Shutterstock
Der ursprüngliche Eröffnungstermin für den Bahnhof lag bei 2019. Das war die Projektwelt, die Politik und Bahn der Öffentlichkeit verkauften. Danach begann der langsame Zerfall dieser Gewissheit. Erst wurde 2020 genannt. Dann 2021. Dann rückte 2022 in den Bereich der Wahrscheinlichkeiten. Später wurde 2025 und 2026 zur neuen Hoffnung. Auch diese Termin fielen und zwar in immer kürzer Zeitintervallen.
Von 2019 bis 2031: Eine Chronik der Verschiebung
Im Jahr 2024 bestätigte die Bahn schließlich die Verschiebung des Projekts auf Dezember 2026. Selbst das klang nur noch wie eine Zwischenstation auf dem Weg zur nächsten Korrektur. 2025 folgte die Idee einer Teileröffnung: Fernverkehr und ein Teil des Regionalverkehrs sollten in den neuen Tiefbahnhof. Der Rest sollte weiter über den alten Kopfbahnhof laufen. Auch dieses Modell hielt nicht lange. Im November 2025 war dann auch die auch Teileröffnung des Bahnhofs Geschichte.
Nun also 2031. Damit hat Stuttgart 21 fast jedes Versprechen gebrochen, mit dem dieses Projekt je gerechtfertigt wurde. Ein Projekt, das mehr Fahrplanstabilität bringen sollte, produziert selbst seit Jahren nichts als Termininstabilität. Das ist bitter. Es ist aber nicht überraschend.
Falsche Kabel als Symbol eines falschen Systems
Besonders absurd wirkt die neue Verzögerung durch die Berichte über falsch verlegte Kabel. Mehr als 1.000 Kilometer Kabel und Kabelschächte stehen im Raum. Allein zwischen Stuttgart-Bad Cannstatt und Waiblingen sollen rund 1.200 Kilometer Kabel betroffen sein. Dazu kommen Probleme bei der Notstromversorgung sowie Baumängel an Bahnsteigen und Bahnsteigfliesen. Das klingt so, als ob durch die lange Verschiebung bereits erste Sanierungen fällig werden.
Das klingt wie Satire. Ist aber Infrastrukturpolitik in Deutschland. Ein Milliardenprojekt scheitert nicht nur an großen geologischen Risiken oder an komplizierten Tunnelbauten. Es stolpert auch über Kabel, Fliesen und Notstrom. Wer das als Kleinigkeit abtut, verkennt den Kern des Problems. Große Projekte scheitern selten an einem einzigen Drama. Sie scheitern an Tausenden Einzelentscheidungen, die niemand sauber kontrolliert hat.
Verantwortung verdunstet zwischen Bahn und Politik
Stuttgart 21 zeigt damit eine gefährliche Schwäche: Die Verantwortung für das Projekt zerfasert. Jeder ist beteiligt. Kaum einer ist verantwortlich. Die Bahn verweist auf technische Komplexität. Die Politik verweist auf die Bahn. Projektpartner warten auf Lenkungskreise. Die Öffentlichkeit bekommt neue Termine. Dann neue Ausreden. Dann neue Termine.
Der Digitale Knoten Stuttgart sollte den Bahnhof leistungsfähiger machen. Nun wird er selbst zum Risiko. ETCS, digitale Stellwerke und die komplexe Umstellung des Bahnknotens klingen nach Zukunft. In der Praxis wirkt es derzeit eher wie eine zusätzliche Baustelle auf einer Baustelle, die ohnehin längst aus dem Ruder gelaufen ist.
Die Digitalisierung wird zur nächsten Ausrede
Natürlich ist Digitalisierung anspruchsvoll. Natürlich muss Sicherheit Vorrang haben. Doch genau deshalb hätte sie von Anfang an realistisch in der Planung berücksichtigt werden müssen. Wer ein hochkomplexes Bahnsystem umbaut, darf nicht jahrelang mit Terminen arbeiten, die später wie Wunschzettel aussehen. Technik entschuldigt nicht jede Fehlplanung. Sie legt sie offen.
Die Bahn wird nun erklären, warum alles komplizierter wurde. Das stimmt vermutlich sogar. Aber es reicht nicht. Ein Projekt dieser Größenordnung braucht keine nachträgliche Sammlung guter Gründe. Es braucht belastbare Steuerung, ehrliche Risikoberichte und Termine, die mehr sind als politische Beruhigungspillen.
Stuttgart 21 ist längst ein Vertrauensproblem
Die größte Beschädigung betrifft nicht Beton, Gleise oder Kabel. Sie betrifft das Vertrauen. Bürger sollen Milliardenprojekte akzeptieren. Sie sollen Baustellen ertragen, Kostensteigerungen hinnehmen und glauben, dass am Ende ein klarer Nutzen entsteht. Doch Stuttgart 21 liefert seit Jahren vor allem eines: neue Begründungen für alte Fehler.
Das Projekt wurde politisch mit enormem Druck durchgesetzt. Kritiker galten oft als Fortschrittsverweigerer. Heute wirkt diese Arroganz besonders schal. Denn viele Warnungen waren nicht ideologisch, sondern sachlich. Kosten, Risiken, Kapazitätsfragen, Bauabläufe und Terminpläne standen früh in der Kritik. Die Verantwortlichen wollten diese Kritik häufig nicht hören. Jetzt spricht der Bau selbst.
Ein teures Zwangsverhältnis ohne Ausstieg
Natürlich kann man Stuttgart 21 nicht mehr einfach zurückdrehen. Der Tiefbahnhof ist weit gebaut. Die Tunnel sind Realität. Die Stadt hat sich verändert. Gerade deshalb wird die Bilanz so bitter. Stuttgart 21 ist kein normales Projekt mehr. Es ist ein teures Zwangsverhältnis. Man kann nicht mehr aussteigen. Man kann nur noch weiterzahlen, weiterbauen und weiter hoffen.
Jede Verschiebung, jede technische Korrektur und jede Parallelstruktur mit altem Kopfbahnhof und neuem Tiefbahnhof kostet Geld. Stuttgart 21 sollte laut ursprünglicher Finanzierungsvereinbarung rund 4,5 Milliarden Euro kosten. Inzwischen liegt der offizielle Finanzierungsrahmen bei rund 11,45 Milliarden Euro. Das sind fast sieben Milliarden Euro mehr als einst verkauft. Wer zwölf Jahre später fertig wird als angekündigt und mehr als doppelt so teuer wird, hat kein Terminproblem. Er hat ein Systemproblem.
Die Rechnung bezahlt am Ende die Öffentlichkeit
Politisch müsste das Konsequenzen haben. Nicht in Form der üblichen Empörung nach Presseberichten. Sondern durch echte Transparenz. Welche Annahmen waren falsch? Wer hat welche Risiken unterschätzt? Welche Projektberichte lagen wann vor? Wer entschied trotz Warnsignalen weiter auf Optimismus? Und warum erfährt die Öffentlichkeit zentrale Entwicklungen oft erst über Medienrecherchen?
Diese Fragen sind unbequem. Genau deshalb gehören sie in den Mittelpunkt. Stuttgart 21 darf nicht weiter als technisches Schicksal erzählt werden. Es ist ein politisch verantwortetes Projekt. Es wurde geplant, verkauft, gegen massive Kritik verteidigt und durchgesetzt. Also müssen auch die Verantwortlichkeiten sichtbar werden.
Ein Bahnhof, der vor seiner Eröffnung veraltet wirkt
Das Tragische an Stuttgart 21 liegt in seiner Symbolik. Ein Bahnhof, der Zukunft verspricht, könnte bei seiner vollständigen Inbetriebnahme bereits wie ein Relikt wirken. Nicht wegen der Architektur. Sondern wegen der Geschichte, die an ihm klebt. Wer 2010 baut und 2031 vollständig eröffnet, bewegt sich in Infrastruktur-Zeitlupe.
Deutschland diskutiert über Verkehrswende, Klimaziele, Bahnmodernisierung und leistungsfähige Netze. Gleichzeitig schafft es eines der bekanntesten Bahnprojekte des Landes nicht, verlässlich fertig zu werden. Das passt nicht zusammen. Ein Land, das die Schiene stärken will, kann sich solche Planungsruinen nicht leisten.
Stuttgart 31 wäre die ehrlichere Projektbezeichnung
Stuttgart 21 ist damit mehr als ein Bahnhof. Es ist ein Befund. Es zeigt, wie politische Prestigeprojekte zur Last werden, wenn Kontrolle, Ehrlichkeit und technische Demut fehlen. Der neue Termin 2031 ist noch nicht offiziell. Doch schon der Umstand, dass er plausibel erscheint, sagt alles.
Stuttgart 21 sollte Stuttgart an die Zukunft anschließen. Bislang zeigt das Projekt vor allem, wie Deutschland Milliarden verbaut, Jahre verliert und am Ende trotzdem keine verlässliche Infrastruktur liefert. Vielleicht stand die 21 am Ende nicht für das Jahrhundert der Moderne, sondern für die Milliarden, die dieses Projekt bei den Kosten noch verschlingen könnte.
